Строительство Новолакской ВЭС: ход реализации проекта
Ведутся активные работы по строительству Новолакской ветряной электростанции мощностью 300 МВт на территории Новолакского и Кумторкалинского районов. Проект реализуется АО «Росатом возобновляемая энергия» с плановым сроком ввода в эксплуатацию в 2026 году.
Этапы реализации:
Август 2024 — получено разрешение на строительство;
Октябрь 2024 — начаты строительно-монтажные работы;
27 ноября 2024 — торжественная заливка первого куба бетона.
Текущий статус:
Установлено сооружение мостовых переходов
завершено строительство автодорожных проездов •

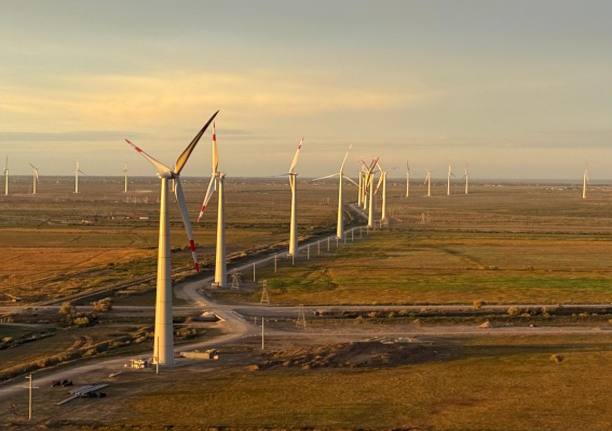

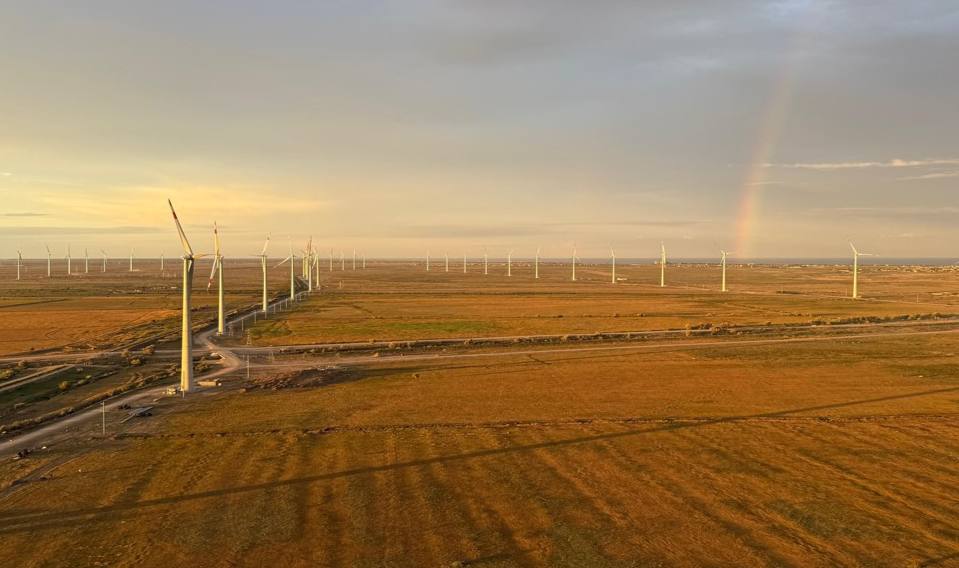

смонтированы ветроустановки в количестве 61 из 120 запланированных, каждая установленная мощностью 2,5 МВт.
Экономический эффект:
Создано 73 постоянных рабочих места;
Порядка 300 рабочих мест на этапе строительства;
Налоговые отчисления: 150 млн рублей ежегодно;
Объем инвестиций: 55 млрд рублей.
Проект вносит значительный вклад в развитие возобновляемой энергетики Республики Дагестан и укрепление энергетической безопасности региона.
